EPDK 2026 Lisanssız Elektrik Üretimi (GES/RES) Kapasite Kararı: 1500 MW Dağılımı, Başvuru Süreci ve Yatırımcı Rehberi

EPDK 2026 Lisanssız Elektrik Üretimi Kapasite Kararı: 1500 MW Dağılımı, Başvuru Süreci ve Yatırımcı Rehberi

Türkiye’de lisanssız elektrik üretimi tarafında 2026 yılı, özellikle GES ve RES yatırımcıları için yeni bir dönemin başlangıcı olabilir. Enerji Piyasası Düzenleme Kurulu’nun 26 Şubat 2026 tarihli ve 14353 sayılı kararı ile iletim gerilim seviyesinden bağlanacak lisanssız üretim tesisleri için toplam 1500 MW’lık yeni kapasite tahsis süreci başlatıldı.EPDK 2026 Lisanssız elektrik üretimi kapasite kararı yalnızca bir kapasite duyurusu değil, aynı zamanda;

  • Başvuru öncelik sıralamasının netleştirilmesi,
  • 75 MW (iletim) ve 10 MW (dağıtım) üst sınırlarının uygulanma biçimi,
  • 30 Nisan 2026 son başvuru tarihi,
  • Mayıs–Haziran değerlendirme takvimi,
  • Bölgesel trafo merkezi bazlı kapasite dağılımı

gibi yatırım kararlarını doğrudan etkileyen kritik başlıklar içeriyor.

Özellikle sanayi tesisleri, OSB’ler, büyük ölçekli GES yatırımcıları ve EPC firmaları için bu düzenleme; yalnızca teknik bir mevzuat değişikliği değil, aynı zamanda planlama, finansman ve tedarik zinciri yönetimini yeniden şekillendirecek bir gelişme niteliğinde.

1500 MW’lık kapasitenin hangi bölgelerde yoğunlaştığı, başvurularda hangi projelerin öncelikli değerlendirileceği ve kapasite sınırlarının büyük yatırımcılar üzerindeki etkisi; 2026 yılı boyunca sektörde rekabetin yönünü belirleyecek temel faktörler olacak.

Bu rehberde, EPDK’nın son kararını adım adım analiz ediyor; kapasite dağılımından başvuru sürecine, yatırımcı risklerinden GES projelerinde teknik planlamaya kadar tüm kritik detayları kapsamlı biçimde ele alıyoruz.

EPDK 26 Şubat 2026 Kararı Ne Getirdi?

Enerji Piyasası Düzenleme Kurulu’nun 26 Şubat 2026 tarihli ve 14353 sayılı kararı, lisanssız elektrik üretimi kapsamında özellikle iletim seviyesinden bağlanacak GES ve RES projeleri için yeni bir kapasite tahsis sürecini başlattı. Karar; kapasite miktarı, başvuru kapsamı, öncelik kriterleri ve takvim açısından net çerçeve çiziyor.

1500 MW İletim Seviyesi Kapasite

Karar kapsamında, iletim gerilim seviyesinden bağlanacak lisanssız üretim tesisleri için toplam 1500 MW kapasite ayrıldı. Bu kapasite:

  • Trafo merkezi bazlı olarak ilan edilecek,
  • Bölgesel teknik uygunluk çerçevesinde değerlendirilecek,
  • Başvuru yoğunluğuna göre rekabet oluşturacak şekilde dağıtılacak.

Bu durum, özellikle büyük ölçekli GES projeleri planlayan yatırımcılar için iletim seviyesini yeniden cazip hale getiriyor.

Lisanssız Üretim Başvurularına Tahsis

Açılan kapasite, lisanssız elektrik üretim başvuruları kapsamında değerlendirilecek. Yani:

  • Üretim lisansı gerektirmeyen,
  • Mevzuatın belirlediği üst sınırlar dahilinde,
  • İlgili dağıtım/iletim şirketlerine yapılacak başvurular

bu 1500 MW’lık havuzdan pay alabilecek.

Başvuru sahiplerinin teknik yeterlilik, bağlantı noktası uygunluğu ve mevzuata uyum açısından değerlendirmeye tabi tutulacağı açık şekilde belirtiliyor

Öncelik Sıralaması Değişiklikleri

Kararın en kritik noktalarından biri, kapasite tahsisinde uygulanacak öncelik sıralamasının netleştirilmesi.

Öncelik değerlendirmesinde:

  • Aynı ölçüm noktası üzerinden yapılan başvurular,
  • Bağlantı yapılacak trafo merkezi uygunluğu,
  • Dağıtım ve iletim bölgesi kriterleri

belirleyici olacak.

Bu durum, başvuru stratejisinin artık yalnızca proje büyüklüğüne değil; bağlantı noktası ve teknik konfigürasyona göre şekillendirilmesini zorunlu kılıyor.

Başvuru Takvimi ve Süreç Düzenlemesi

Karar ile birlikte başvuru süreci de takvime bağlandı:

  • 30 Nisan 2026: Son başvuru tarihi
  • Mayıs 2026: Evrak ve idari inceleme süreci
  • Haziran 2026: Teknik değerlendirme süreci
  • Temmuz 2026: Kalan kapasite duyuruları

Bu takvim, başvuru hazırlıklarının son dakikaya bırakılmaması gerektiğini gösteriyor. Teknik fizibilite, bağlantı analizi ve proje planlamasının başvuru öncesinde tamamlanması kritik önem taşıyor

26 Şubat 2026 kararı, yalnızca yeni bir kapasite ilanı değil, aynı zamanda başvuru stratejisini, proje ölçeklendirmesini ve yatırım planlamasını doğrudan etkileyen bir çerçeve düzenleme niteliği taşıyor.

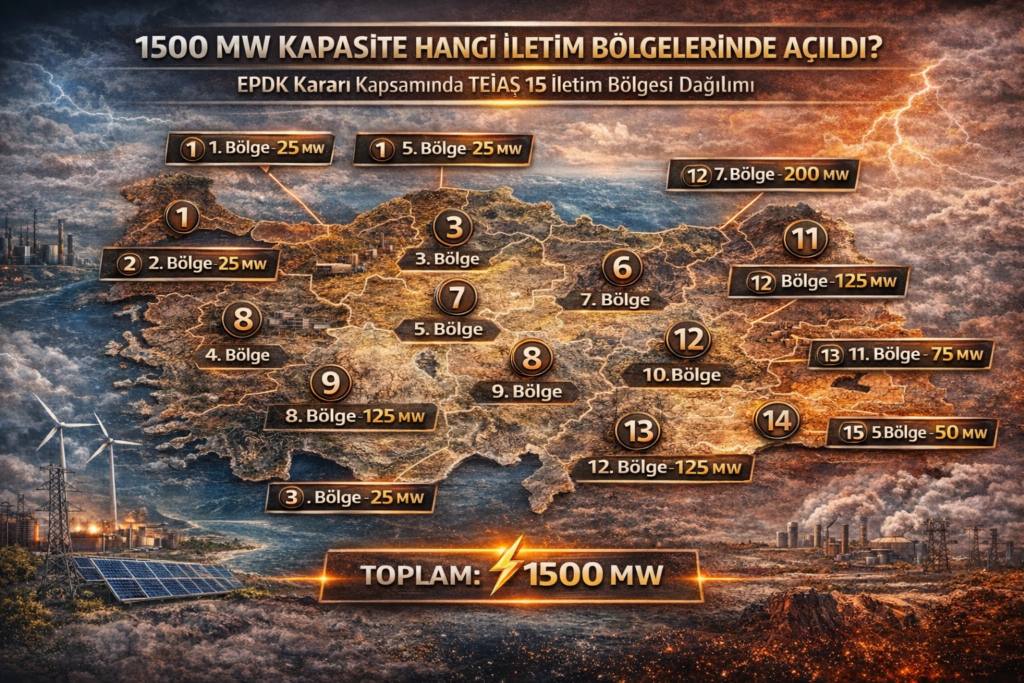

1500 MW Kapasite Hangi Bölgelerde Açıldı?

1500 MW Kapasite Hangi Bölgelerde Açıldı?
EPDK 2026 Lisanssız Elektrik Üretimi 1500 MW Kapasite Hangi Bölgelerde Açıldı?

EPDK’nın 26 Şubat 2026 tarihli kararıyla iletim seviyesinden bağlanacak lisanssız üretim tesisleri için ayrılan 1500 MW’lık kapasite, trafo merkezi bazlı ve bölgesel teknik uygunluk esas alınarak ilan edildi

Bu dağılım, Türkiye genelinde homojen bir paylaşım anlamına gelmiyor; aksine iletim altyapısının güçlü olduğu ve teknik olarak yeni üretimi kaldırabilecek bölgelerde yoğunlaşan bir yapı söz konusu.

Kapasite dağılımına bakıldığında, bazı iletim bölgelerinde görece daha yüksek MW’lar açıldığı görülüyor. Bu durum genellikle mevcut trafo merkezlerinin bağlantı esnekliği, yük profili ve şebeke güçlendirme yatırımlarının seviyesi ile ilişkili. Özellikle sanayinin yoğun olduğu ve tüketim-üretim dengesinin planlı ilerlediği bölgelerde iletim seviyesinden bağlantı için daha elverişli bir ortam oluşmuş durumda.

Buna karşılık, iletim altyapısının doygunlaştığı veya teknik kısıtların daha belirgin olduğu bölgelerde açılan kapasite miktarı sınırlı kalıyor. Bu da yatırımcı açısından iki önemli sonucu beraberinde getiriyor: İlk olarak, yüksek kapasite bulunan bölgelerde başvuru rekabeti artabilir. İkinci olarak ise düşük kapasiteli bölgelerde proje ölçeklendirme ve bağlantı stratejisi daha dikkatli kurgulanmalı.

Trafo merkezi bazlı ilan sistemi, artık “genel bölge” yaklaşımından ziyade mikro ölçekte planlama gerektiriyor. Yatırımcının yalnızca il veya bölge seçmesi yeterli değil; hangi trafo merkezine bağlanacağı, o merkezin teknik uygunluğu ve aynı noktaya yapılacak diğer başvuruların yoğunluğu belirleyici hale geliyor.

1500 MW’lık toplam kapasite, kağıt üzerinde büyük bir hacim gibi görünse de, bölgesel dağılım dikkate alındığında her yatırımcının eşit erişime sahip olmadığı açık. Bu nedenle lokasyon seçimi, 2026 başvurularında en az proje finansmanı kadar kritik bir karar başlığı haline geliyor.

EPDK 2026 Lisanssız Elektrik Üretimi Kapasite Tahsisinde Öncelik Sıralaması Nasıl İşleyecek?

Kapasite Tahsisinde Öncelik Sıralaması Nasıl İşleyecek?
Kapasite Tahsisinde Öncelik Sıralaması Nasıl İşleyecek?

26 Şubat 2026 tarihli kararın en kritik yönlerinden biri, lisanssız elektrik üretimi kapasite tahsisinde uygulanacak öncelik sıralamasının açık şekilde tanımlanmış olmasıdır

1500 MW’lık toplam kapasite sabit olduğu için, başvuru yoğunluğu oluşan trafo merkezlerinde hangi projelerin öne geçeceği artık net kurallara bağlıdır.

Öncelik mekanizması temelde bağlantı konfigürasyonu ve teknik uygunluk üzerinden işler. Aynı ölçüm noktası üzerinden yapılan başvurular ile farklı ölçüm noktalarından yapılan başvurular arasında ayrım yapılır. Aynı bağlantı noktasına dayalı projeler, sistem planlaması açısından daha öngörülebilir kabul edildiği için değerlendirmede avantajlı konuma geçebilir. Bu durum, özellikle mevcut tüketim tesisleriyle entegre projelerde stratejik bir üstünlük yaratabilir.

Bağlantının yapılacağı trafo merkezinin teknik kapasitesi de belirleyicidir. Aynı trafo merkezine yoğun başvuru gelmesi halinde, teknik uygunluk ve mevzuata tam uyum sağlayan projeler öncelik kazanır. Bu noktada yalnızca proje büyüklüğü değil; bağlantı şeması, gerilim seviyesi ve sistem üzerindeki etkiler dikkate alınır.

Dağıtım ve iletim bölgeleri arasındaki ayrım da sıralamayı etkileyen bir diğer faktördür. Projenin bulunduğu bölge ile bağlantı yapılacak iletim altyapısı arasındaki uyum, sistem güvenliği ve yük dengesi açısından değerlendirilir. Bu da yatırımcıların başvuru öncesinde teknik analizlerini derinleştirmesini zorunlu kılar.

Özetle, 2026 lisanssız elektrik üretimi kapasite sürecinde “ilk başvuran kazanır” yaklaşımı geçerli değildir. Başvurunun teknik yapısı, bağlantı noktası tercihi ve mevzuata uygunluk derecesi, kapasite tahsisinde belirleyici olacaktır. Bu nedenle proje geliştirme aşamasında yalnızca arazi ve finansman değil, bağlantı stratejisinin de eş zamanlı planlanması kritik hale gelmiştir.

EPDK 2026 Lisanssız Elektrik Üretimi 75 MW ve 10 MW Üst Sınır Yatırımcıyı Nasıl Etkileyecek?

75 MW ve 10 MW Üst Sınır Yatırımcıyı Nasıl Etkileyecek?
75 MW ve 10 MW Üst Sınır Yatırımcıyı Nasıl Etkileyecek?

EPDK’nın 26 Şubat 2026 tarihli kararı kapsamında, lisanssız üretim projelerinde uygulanacak üst sınırlar net biçimde korunmuş durumda. İletim seviyesinden bağlanacak projeler için 75 MW, dağıtım seviyesinden bağlanacak projeler için ise 10 MW üst limit uygulanıyor. Bu sınırlar, özellikle büyük ölçekli yatırım planlayan şirketler açısından kritik bir çerçeve oluşturuyor.

İletim seviyesindeki 75 MW sınırı, tek bir başvuru veya bağlantı noktası üzerinden kapasite birikimini sınırlandırıyor. Bu durum, büyük yatırımcıların tek sahada yüksek kurulu güç hedeflemek yerine, projelerini farklı bağlantı noktalarına veya farklı bölgelerde kurgulamasını gerektirebilir. Ancak burada dikkat edilmesi gereken husus, başvuruların teknik ve mevzuatsal bütünlüğüdür. Yapay bölme veya sınırı aşmaya yönelik yapılandırmalar, değerlendirme sürecinde risk oluşturabilir.

Dağıtım seviyesinde geçerli olan 10 MW üst sınır ise daha çok orta ölçekli sanayi tesisleri ve öz tüketim odaklı projeler için belirleyici. Bu limit, özellikle OSB içindeki projelerde ve mevcut tüketim tesislerine entegre GES kurulumlarında proje ölçeğini doğrudan etkiliyor. Yatırımcıların trafo merkezi kapasitesi ile bu üst sınırı birlikte değerlendirmesi gerekiyor.

Bir diğer önemli konu, aynı tüzel kişiliğe ait birden fazla başvuru yapılması durumunda ortaya çıkabilecek toplam güç etkisidir. Mevzuat çerçevesinde limitlerin aşılması veya sınırların dolaylı biçimde ihlal edilmesi, kapasite tahsisinin iptaline kadar varabilecek sonuçlar doğurabilir. Bu nedenle proje portföyü planlaması yapılırken hem hukuki hem teknik uyum gözetilmelidir.

Özetle, 75 MW ve 10 MW sınırları yalnızca rakamsal limitler değildir; yatırım modelini, saha planlamasını ve finansman kurgusunu doğrudan şekillendiren parametrelerdir. 2026 lisanssız elektrik üretimi kapasite sürecinde başarılı olmak isteyen yatırımcılar için proje ölçeklendirme stratejisi en az bağlantı noktası seçimi kadar önem taşımaktadır.

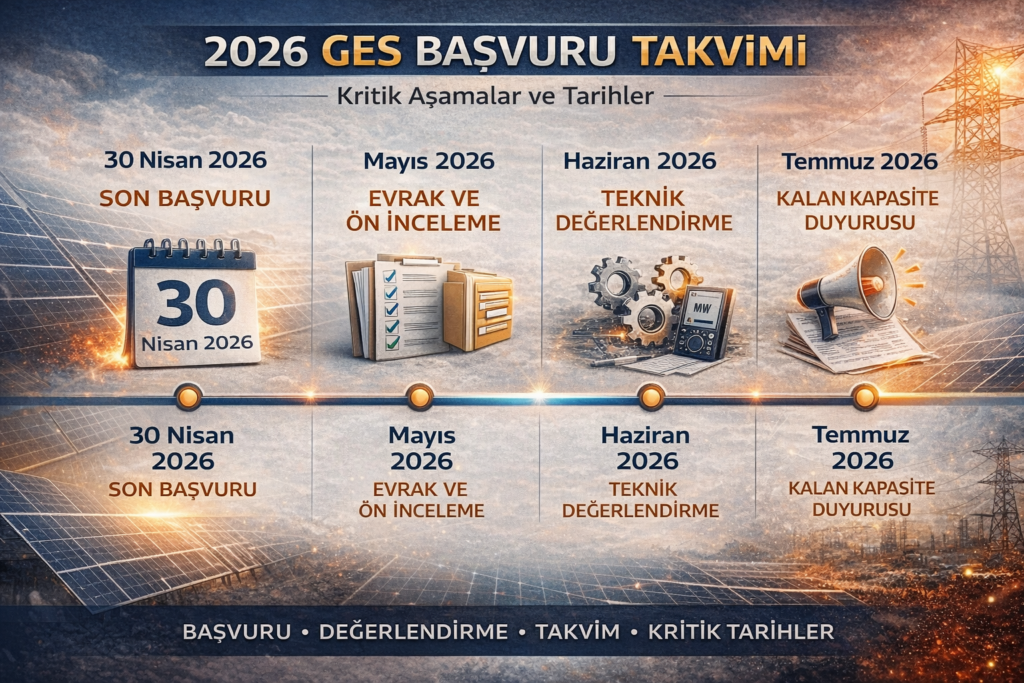

2026 EPDK Lisanssız Elektrik Üretimi Başvuru Takvimi ve Kritik Tarihler

Lisanssız Elektrik Üretimi Kapasitesi Başvuru Takvimi ve Kritik Tarihler
Lisanssız Elektrik Üretimi Kapasitesi Başvuru Takvimi ve Kritik Tarihler

EPDK’nın 26 Şubat 2026 tarihli kararıyla birlikte lisanssız elektrik üretimi kapasite tahsis süreci yalnızca miktar açısından değil, zamanlama açısından da net bir takvime bağlanmış durumda.

Bu takvim, başvuru hazırlıklarının plansız ilerlemesine izin vermeyecek kadar sıkı ve aşamalı bir yapı içeriyor.

Süreç, 30 Nisan 2026 tarihine kadar yapılacak başvurularla başlıyor. Bu tarih, kapasite tahsisi için sisteme dahil olabilmenin son noktası. Başvuru dosyasının teknik, idari ve mevzuatsal açıdan eksiksiz hazırlanmış olması gerekiyor. Eksik veya hatalı başvurular, değerlendirme aşamasında doğrudan elenme riski taşıyor.

Mayıs ayı, başvuruların idari ve evrak yönünden incelendiği dönem olarak öne çıkıyor. Bu aşamada belgelerin uygunluğu, proje bilgilerinin doğruluğu ve mevzuata uyum kontrol ediliyor. Teknik yeterlilik ve bağlantı noktası uygunluğu ise bir sonraki aşamada detaylı biçimde değerlendiriliyor.

Haziran ayında yapılacak teknik değerlendirme süreci, kapasite tahsisinin kaderini belirleyen kritik aşama. Trafo merkezi kapasitesi, bağlantı konfigürasyonu, sistem üzerindeki etkiler ve başvurular arasındaki öncelik sıralaması bu dönemde netleşiyor. Özellikle aynı bağlantı noktası veya aynı trafo merkezine yapılan yoğun başvurular, bu aşamada rekabeti artırıyor.

Temmuz ayında ise değerlendirme sonuçlarının açıklanması ve kullanılmayan veya boşta kalan kapasitelerin yeniden duyurulması söz konusu olabiliyor. Bu, ilk etapta kapasite alamayan yatırımcılar için ikinci bir fırsat anlamına gelebilir; ancak burada da zamanlama ve hızlı reaksiyon önemli.

Bu takvim gösteriyor ki 2026 kapasite süreci, yalnızca “başvuruyu yapmak” üzerine kurulu değil. Başvuru öncesi teknik fizibilite çalışmaları, bağlantı analizleri, proje tasarımı ve finansman hazırlıkları, Nisan ayından çok önce tamamlanmış olmalı. Aksi halde takvimsel sıkışıklık, yatırımın ertelenmesine veya tamamen kaçırılmasına neden olabilir.

OSB ve Endüstri Bölgeleri İçin 2026 Fırsatları

OSB ve Endüstri Bölgeleri İçin 2026 Fırsatları
OSB ve Endüstri Bölgeleri İçin 2026 Fırsatları

26 Şubat 2026 tarihli lisanssız elektrik üretimi kapasite kararı, organize sanayi bölgeleri (OSB) ve endüstri bölgeleri açısından özel bir anlam taşıyor. Çünkü lisanssız üretim modeli, en verimli şekilde tüketim ile üretimin aynı sistem içinde konumlandığı yapılarda çalışıyor. OSB’ler bu açıdan doğal avantajlara sahip.

Sanayi bölgelerinde elektrik tüketimi süreklilik gösterdiği için, üretilecek enerjinin sisteme etkisi daha öngörülebilir hale geliyor. Bu durum, bağlantı değerlendirmelerinde teknik açıdan olumlu bir çerçeve oluşturabiliyor. Özellikle iletim seviyesinden bağlantı imkânı bulunan büyük ölçekli sanayi kümelerinde, 75 MW sınırı dahilinde ciddi ölçekli projeler gündeme gelebilir.

Bununla birlikte, OSB içindeki projelerde trafo merkezi ve bağlantı noktası planlaması daha stratejik hale geliyor. Aynı bölge içinde birden fazla yatırımcının başvuru yapması durumunda, kapasite paylaşımı ve teknik uygunluk kriterleri belirleyici oluyor. Bu da bireysel proje planlamasından ziyade, bölgesel enerji planlamasını ön plana çıkarıyor.

Endüstri bölgeleri açısından bir diğer avantaj, mevcut altyapı ve yüksek tüketim profili sayesinde projelerin finansal fizibilitesinin daha güçlü olmasıdır. Öz tüketim oranının yüksek olması, yatırımın geri dönüş süresini olumlu etkileyebilir. Ancak burada da üst sınırlar ve öncelik sıralaması kuralları geçerliliğini korur; yani sanayi bölgesinde olmak tek başına kapasite garantisi anlamına gelmez.

2026 kapasite sürecinde OSB’ler için asıl kritik konu, zamanlama ve koordinasyondur. Bölge içindeki yatırımcıların eş zamanlı başvuru stratejisi geliştirmesi, bağlantı noktası planlamasını teknik ekiplerle birlikte yürütmesi ve proje ölçeklendirmesini üst limitlere uygun biçimde kurgulaması gerekir.

Bu noktada 1500 MW’lık kapasite dağılımı sanayi bölgeleri için önemli bir fırsat penceresi açıyor; ancak bu fırsat, doğru teknik planlama ve mevzuata tam uyum ile değerlendirilebilir.

26 Şubat 2026 tarihli lisanssız elektrik üretimi kapasite kararıyla iletim seviyesinde açılan 1500 MW’lık yeni alan, yalnızca enerji piyasasında değil, solar konstrüksiyon ve çelik tedarik zincirinde de doğrudan etkiler yaratacaktır.

Bir GES projesinde panel ve inverter sistemleri ne kadar kritikse, taşıyıcı çelik konstrüksiyon da aynı derecede belirleyicidir. 1500 MW’lık potansiyel kurulum hacmi, sahaya bağlı olarak değişmekle birlikte, on binlerce ton galvanizli veya özel kaplamalı çelik ihtiyacı anlamına gelir. Özellikle iletim seviyesinden bağlanacak daha büyük ölçekli projelerde, sabit sistemlerin yanı sıra tracker (güneş takip sistemleri) kullanımı da artabileceğinden, profil ve kaplama kalitesi daha fazla önem kazanır.

Bu noktada iki kritik başlık öne çıkar: zamanlama ve malzeme seçimi.

Lisanssız elektrik üretimi tapasite tahsisi sürecinde yatırımcılar genellikle bağlantı onayını beklemeyi tercih eder. Ancak yoğun başvuru dönemlerinde kapasite onayı sonrası aynı anda çok sayıda projenin sahaya inmesi, çelik tedarikinde arz baskısı oluşturabilir. Bu durum, fiyat dalgalanmalarına ve teslim sürelerinin uzamasına neden olabilir. Özellikle ithal hammaddeye bağlı tedarik zincirlerinde Çin kaynaklı üretim ve lojistik gecikmeleri, planlamayı doğrudan etkileyebilir.

Malzeme tarafında ise galvaniz kaplama ile daha yüksek korozyon dayanımı sunan alternatif kaplamalar arasındaki tercih, projenin ömrü ve bakım maliyetleri açısından stratejik bir karardır. Denizel iklim bölgeleri, yüksek nemli alanlar veya endüstriyel atmosfer koşullarında kaplama tipi yatırımın uzun vadeli performansını belirler. 2026 kapasite süreciyle birlikte farklı coğrafyalarda artacak proje sayısı, bölgesel iklim koşullarına uygun malzeme seçimini daha da önemli hale getiriyor.

Bir diğer önemli konu, proje finansmanı ile tedarik planlamasının eş zamanlı yürütülmesidir. Çelik konstrüksiyon siparişinin doğru zamanda verilmesi, hem fiyat riskini yönetmek hem de sahaya çıkış takvimini geciktirmemek açısından kritik olabilir. Kapasite onayı ile saha kurulumu arasındaki süre, çoğu projede düşündüğünden daha kısadır.

1500 MW’lık yeni kapasite dalgası, yalnızca enerji üretim kapasitesini artırmakla kalmayacak, aynı zamanda Türkiye’de solar konstrüksiyon talebini de önemli ölçüde yükseltecektir. Bu artış, teknik planlamasını erken yapan yatırımcılar için avantaj; geç kalanlar için ise maliyet ve teslim süresi riski anlamına gelebilir.

Yatırımcılar İçin 2026 Stratejik Öneriler ve Sonuç

EPDK’nın 26 Şubat 2026 tarihli lisanssız elektrik üretimi kapasite kararı, 2026 yılı boyunca lisanssız GES/RES tarafında rekabeti “kim daha büyük proje yapıyor?” ekseninden çıkarıp, “kim daha doğru planlıyor?” eksenine taşıyor. Çünkü 1500 MW toplam kapasite, başvuru yoğunluğu oluştuğunda herkese eşit dağılmayacak; bağlantı stratejisi, dosya kalitesi ve takvim yönetimi belirleyici olacak.

Bu süreçte yatırımcıların en sık yaptığı hata, projeyi yalnızca arazi–finansman–panel tedariki üzerinden kurgulayıp bağlantı ve tedarik zinciri planlamasını sonradan düşünmek. Oysa 2026 takvimi sıkışık. 30 Nisan başvuru penceresi kapandıktan sonra Mayıs–Haziran değerlendirme adımları hızla ilerliyor. Kapasite çıktığı anda birçok proje aynı anda sahaya inmeye çalıştığında, özellikle solar konstrüksiyon tarafında teslim süreleri ve maliyetler baskı altında kalabilir.

Bu nedenle başarılı bir 2026 stratejisi üç temel eksende ilerlemeli: Bağlantı noktasını erken netleştirmek, proje ölçeklendirmesini üst limitlere uygun kurgulamak ve kritik tedarikleri (özellikle çelik konstrüksiyon) kapasite onayı sonrasına bırakmayacak şekilde senaryolamak. Özellikle büyük ölçekli projelerde, çelik konstrüksiyonun proje bedeli içindeki payı tek başına “en pahalı kalem” olmayabilir; ancak sahaya çıkışın kilidini açan bileşenlerden biridir. Çelik gelmeden montaj başlamaz; montaj başlamadan enerji üretimi ve gelir akışı başlamaz. Bu nedenle erken planlama, yatırımın geri dönüş hızını doğrudan etkiler.

Neticede 1500 MW’lık lisanssız elektrik üretimi kapasite alanı sektörde ciddi bir hareketlilik yaratacak. Ancak fırsat penceresi sınırlı; rekabet yüksek ve teknik kriterler net. 2026’da avantajlı olan taraf, yalnızca başvuru yapan değil; başvurusunu teknik olarak “temiz”, bağlantısını gerçekçi, takvimini uygulanabilir ve tedarik zincirini yönetilebilir şekilde kurgulayan taraf olacak.

IMG Group olarak, GES projelerinde solar konstrüksiyon ve çelik tedarik planlamasının proje takvimine uyumlu ilerlemesi için teknik ihtiyaç analizi, malzeme seçimi (kaplama tipi dahil) ve erken tedarik senaryolarında destek sağlayabiliyoruz. Projenizin ölçeği, lokasyonu ve kurulum tipine göre en doğru çelik çözümünü ve teslim planını birlikte netleştirmek, 2026 sürecinde sahaya hızlı çıkmanın en kritik adımlarından biri olacak.
